国网温州供电公司监督护航重大项目接电再提速
原本8天的停电时间被极限缩短至2天
![]() |

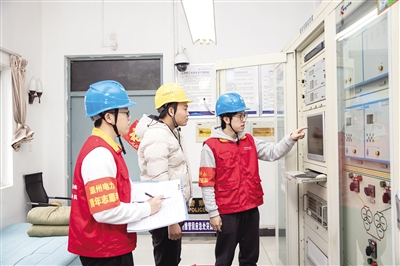

本报讯 近日,温州弗迪新能源电池110kV项目送电启动。伴随着各方高质效协同和实施方案迭代升级,原本8天的停电时间被极限缩短至2天,专变建设全程仅耗时7个月时间,创下温州变电站建设最快纪录,这也宣示着温州公司重大项目接电再提速专项行动取得阶段性成果,为“电等发展”交出新的答卷。
据了解,该工程是世界500强、新能源汽车和动力电池领域头部企业——比亚迪在温州首个动力电池制造项目。项目总投资104亿元,规划年产能20吉瓦时,预计年产值达160亿元,是温州市“百项千亿”重大建设项目之一。
前期因现场条件复杂加之用电需求迫切,涉及的停电影响及范围较大。温州公司第一时间组建工作专班,经过实地勘查、技术联审,为户量身制定“一对一”需求化供电方案。组织召开职能部室现场办公会,由项目单位集中征求意见,督促集中研究解决问题,加快办理项目审批流程,极限缩短时间量,为项目建设按下“快进键”。同时,温州公司促请协同鹿城区、永嘉县政府,多次召开协调会优化负荷转移措施,妥善平衡用户需求和电网资源,在保障全社会用电量的同时,有效降低了电网运行风险。
重大项目接电再提速专项行动是温州公司2024年电力温暖营商“十大行动”之一,旨在以党委靠前指挥、纪委监督护航,更高标准服务“百项千亿”工程等重大项目落地,助力温州经济高质量发展。通过建立政企重大项目联席机制,畅通信息共享渠道,探索重大业扩项目内部审批绿色通道。创新大型业扩项目“五色管理法”,按照重要等级、预期投运时差等指标, 构建五级多维度预警机制,对该项目进行可视化管理。依托“项目长+双经理”工作机制,建立大客户业扩服务多维评价体系,以专项监督保障重大项目落地落实。相关做法获市委、市政府相关领导批示肯定。
下阶段,国网温州供电公司将持续强化协同监督,深入践行“人民电业为人民”的企业宗旨,大力发扬电力铁军精神,担当作为、狠抓落实,为温州经济社会发展提供坚强的能源电力保障,在温州实施“强城行动”、打造全省高质量发展第三极中作出新的更大贡献。
通讯员 孙红静 傅啸 本报记者 陈浩飞
